Alle Neuerungen

Bauphasen mit Nummer, Rapport und Leistungsstand

Teilen Sie einen Auftrag in Bauphasen wie A-50013.1 auf – mit eigenem Projektleiter und Team, Rapporten direkt aus der Phase und einer Auswertung von Stunden, Material, Offerte, Leistungsstand und offenem Betrag pro Phase.

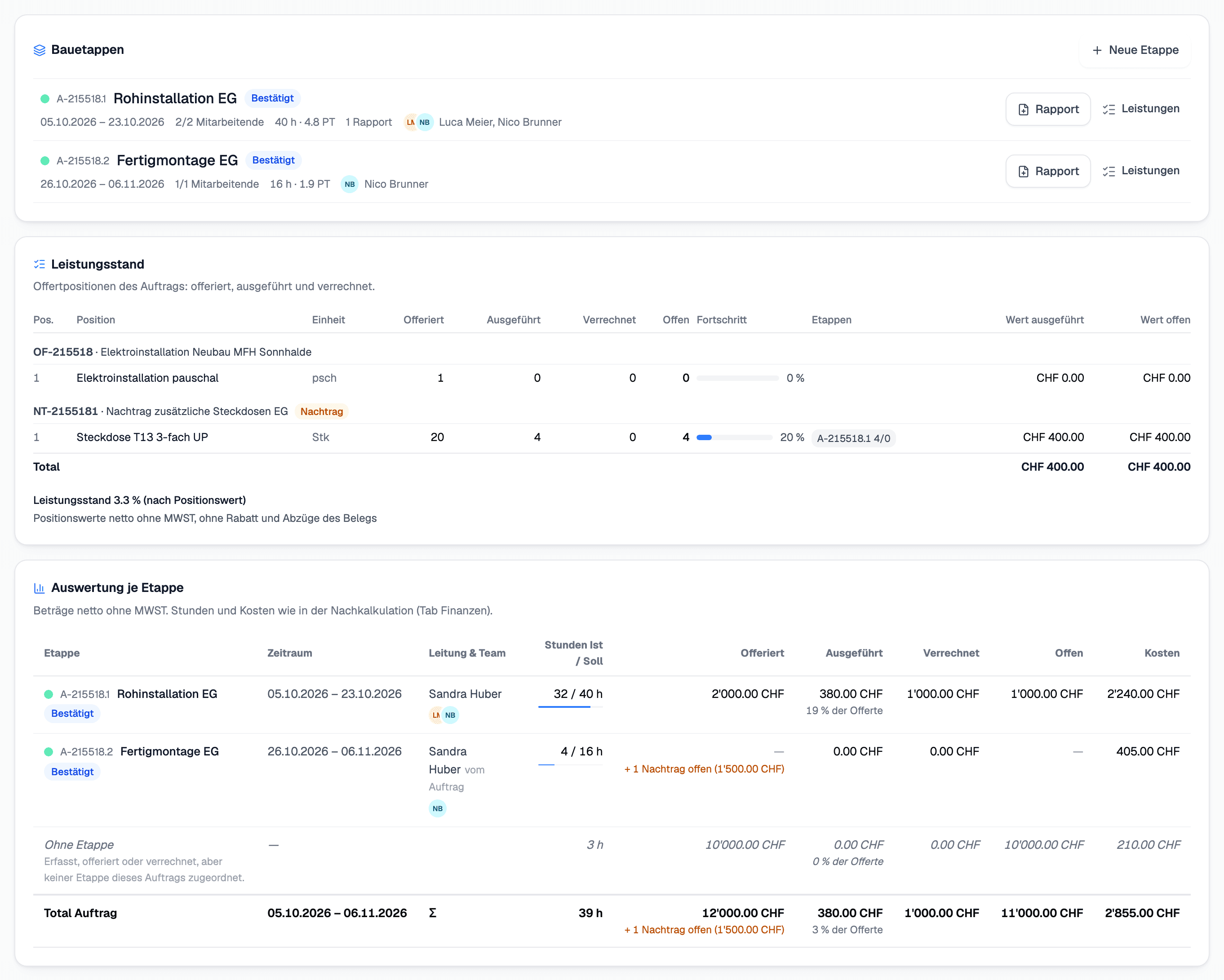

Der Tab «Planung» eines Auftrags: die Bauetappen A-215518.1 und A-215518.2 mit «Rapport» und «Leistungen», darunter der Leistungsstand der Offertpositionen und die Auswertung je Etappe mit Stunden, offeriertem, ausgeführtem, verrechnetem und offenem Betrag und Kosten.

Im Tab «Planung» eines Auftrags legen Sie unter «Bauetappen» die Phasen an. Jede erhält eine eigene Nummer wie A-50013.1 und ihren eigenen Projektleiter, Hauptmonteur und ihr eigenes Team.

Mit «Rapport» erstellen Sie den Rapport direkt aus der Etappe, und die Etappe wird auf den Beleg gedruckt. Unter «Leistungen» ordnen Sie der Etappe Offertpositionen zu und sehen ihren Leistungsstand: offeriert, ausgeführt und verrechnet.

Die Karte «Auswertung je Etappe» zeigt Stunden, Kosten für Lohn und Material sowie den offerierten, ausgeführten, verrechneten und offenen Betrag – für jede Etappe und für den ganzen Auftrag.
